Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки

Две самоходные бетономешалки Fiori поступили на ремонт из Казахстана. В этом случае работа сервисной службы началась ещё до того, как машины физически прибыли на ремонтную площадку. По имеющейся информации о состоянии техники заранее было понятно, какие узлы потребуют вмешательства, поэтому сервисные инженеры смогли предварительно подготовить ремонт и заказать необходимые запасные части.

Для тяжёлой строительной техники такая организация особенно важна. Машины требовалось вернуть в работу оперативно: строительный сезон ещё продолжался, и техника была нужна на стройплощадке. Поэтому задача состояла не только в том, чтобы выполнить ремонт технически правильно, но и в том, чтобы сократить простой за счёт предварительной подготовки, наличия части запасных частей на складе и заранее организованной поставки остальных компонентов.

1. Ремонт начался ещё до прибытия техники

К моменту отправки машин из Казахстана сервисная служба уже располагала информацией о предполагаемом объёме ремонта. Это позволило не ждать окончания полной дефектовки, чтобы только после неё начинать поиск и заказ очевидно необходимых деталей.

Часть запасных частей находилась на складе. Остальные позиции, которые требовались для запланированных работ, сервисные инженеры заказали заранее. Благодаря этому к моменту начала ремонта значительная часть материального обеспечения уже была подготовлена.

Все новые детали, использованные при ремонте, были оригинальными запасными частями Fiori с поставкой напрямую от компании Fiori. Для сервисного подразделения и отдела материального обеспечения это важный организационный момент: при ремонте техники известного производителя заранее определяется источник комплектующих, а сроки ремонта в меньшей степени зависят от поиска подходящих аналогов уже после разборки машины.

2. Приёмка и дефектовка вместе с представителем заказчика

После прибытия техники началась фактическая дефектовка. На этом этапе присутствовал представитель заказчика, который также находился на площадке в начале ремонта.

Такой формат особенно удобен при восстановлении эксплуатируемой строительной техники. Можно непосредственно на машине показать состояние узлов, следы износа, загрязнения, места предыдущих работ и объём необходимого вмешательства. Для технических специалистов это позволяет обсуждать не абстрактную ведомость, а конкретное состояние конкретной машины.

Предварительный перечень работ при этом не заменяет дефектовку. Даже когда основные неисправности известны заранее, после прибытия необходимо проверить смежные системы, соединения, рабочие жидкости, фильтрующие элементы, механические узлы и зоны возможных утечек.

В результате первоначальный план ремонта уточняется по фактическому состоянию техники.

3. От предварительного перечня работ — к реальному состоянию машины

У строительной спецтехники редко бывает полностью изолированная неисправность. Если вмешательство требуется в механический агрегат, одновременно приходится оценивать состояние сопряжений, уплотнений и рабочих жидкостей. Если работы затрагивают гидравлику, необходимо проверить магистрали, соединения, фильтрацию и отсутствие загрязнений в системе.

Именно поэтому при ремонте двух Fiori работа велась не по принципу «заменить одну неисправную деталь», а по принципу восстановления технически связанного участка машины.

По результатам осмотра и ремонта выполнялись работы по механическим узлам и редуктору, гидравлической системе, ходовой части, а также замена масел и фильтрующих элементов. После основных операций машины очищались и готовились к контрольным испытаниям.

4. Работы по механической части и редуктору

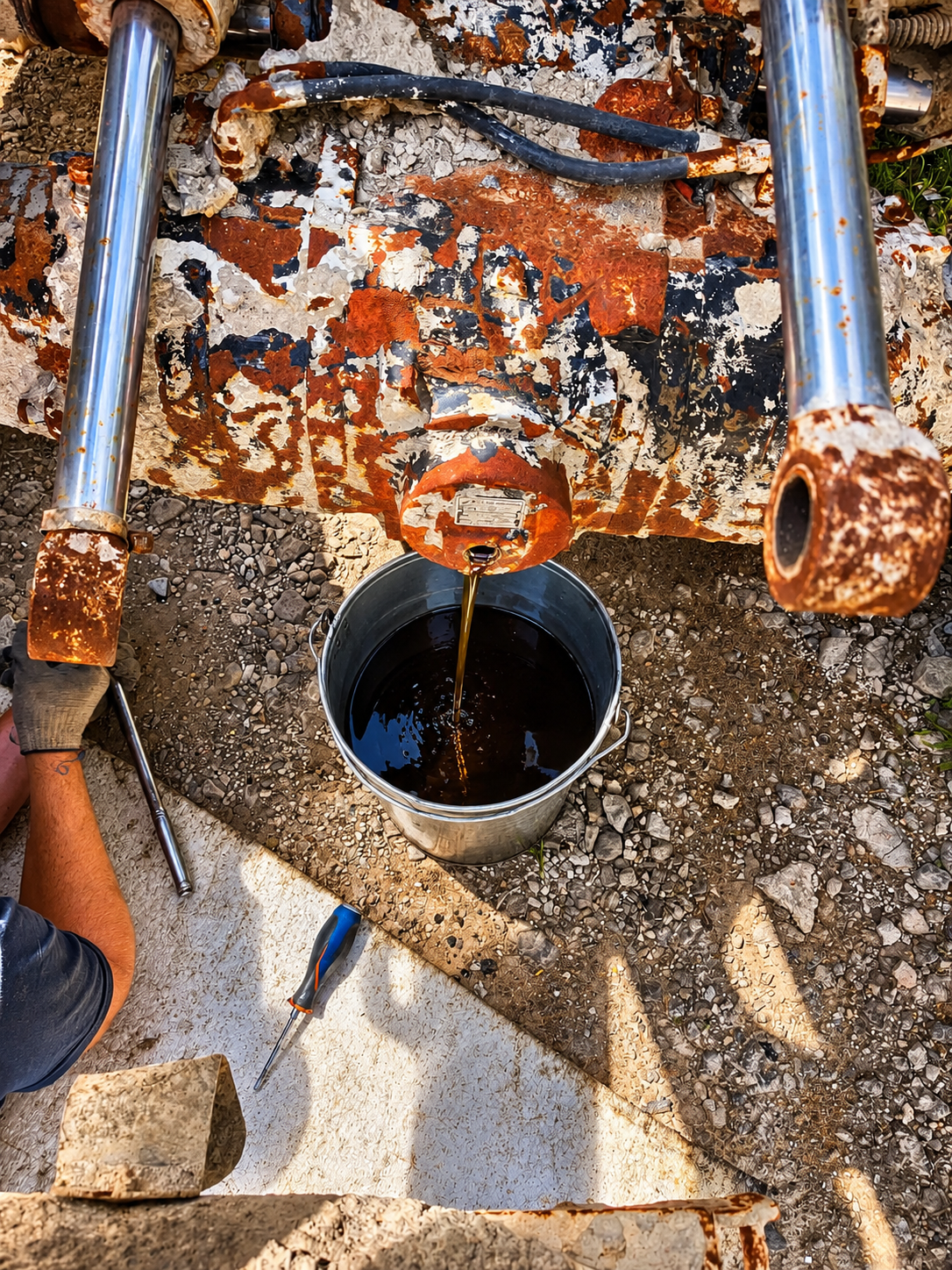

Одним из основных этапов стала работа с редуктором. Узел был заменён. После установки требовалось проверить связанные соединения, уровень рабочей жидкости и отсутствие утечек.

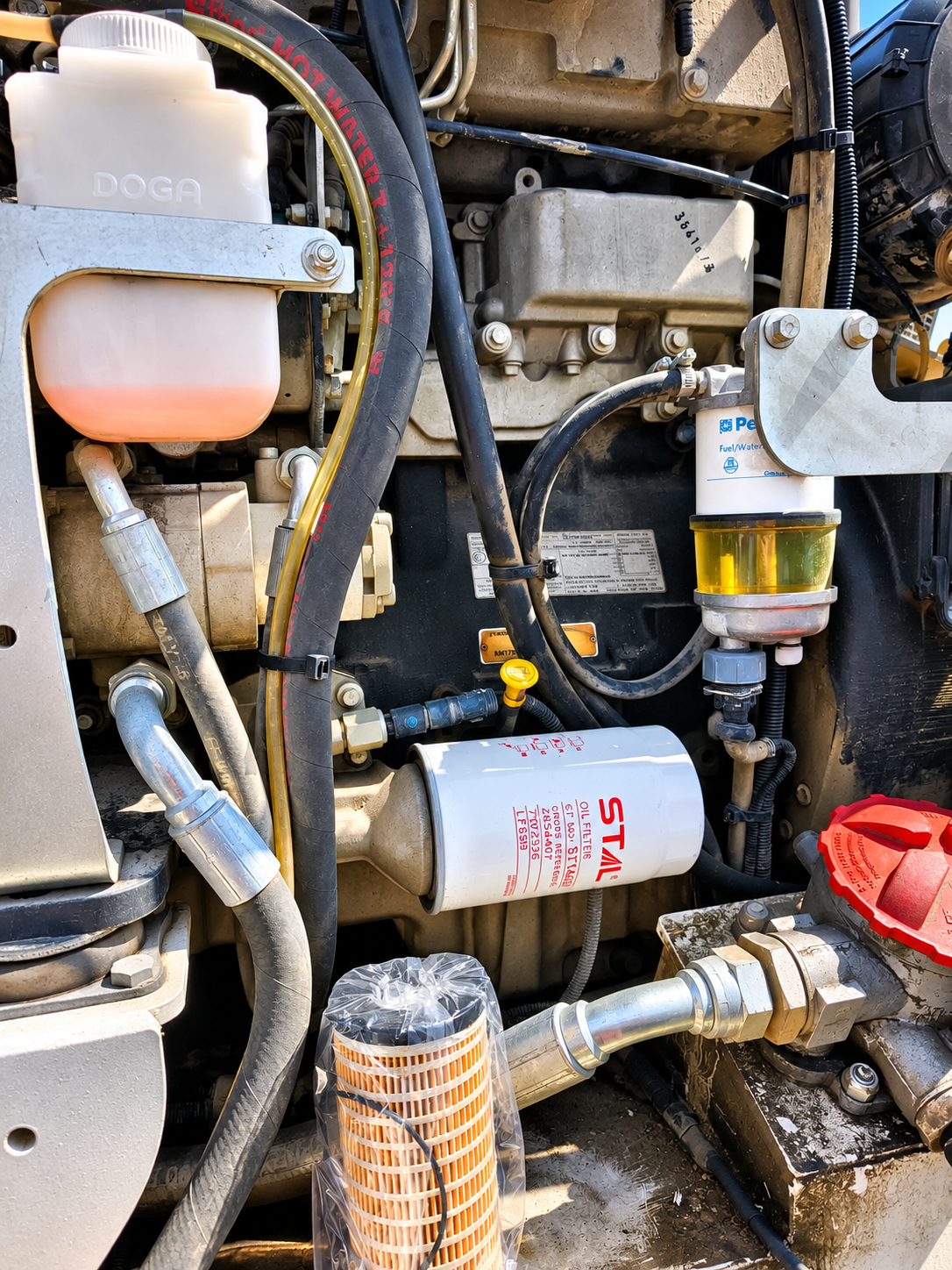

На фотографиях этого этапа хорошо заметны следы масла на наружных поверхностях. Для ремонтной зоны это нормальная промежуточная картина: при демонтаже агрегатов, сливе жидкости и разъединении магистралей полностью избежать технологических загрязнений трудно.

Поэтому состояние машины непосредственно в процессе ремонта не следует оценивать по чистоте корпуса. Сначала выполняются механические операции, затем поверхности очищаются, после чего становится значительно проще контролировать герметичность уже собранных соединений.

5. Гидравлика, рабочие жидкости и фильтрация

Отдельный объём работ был связан с гидравлической системой. Для самоходного бетоносмесителя это одна из ключевых систем, обеспечивающих работу исполнительных механизмов.

После вмешательства в гидравлику необходимо контролировать не только отремонтированный узел, но и состояние магистралей, соединений, фильтрующих элементов и рабочей жидкости. Старые загрязнения на поверхности также желательно удалить: на чистом агрегате свежая течь после запуска заметна значительно быстрее.

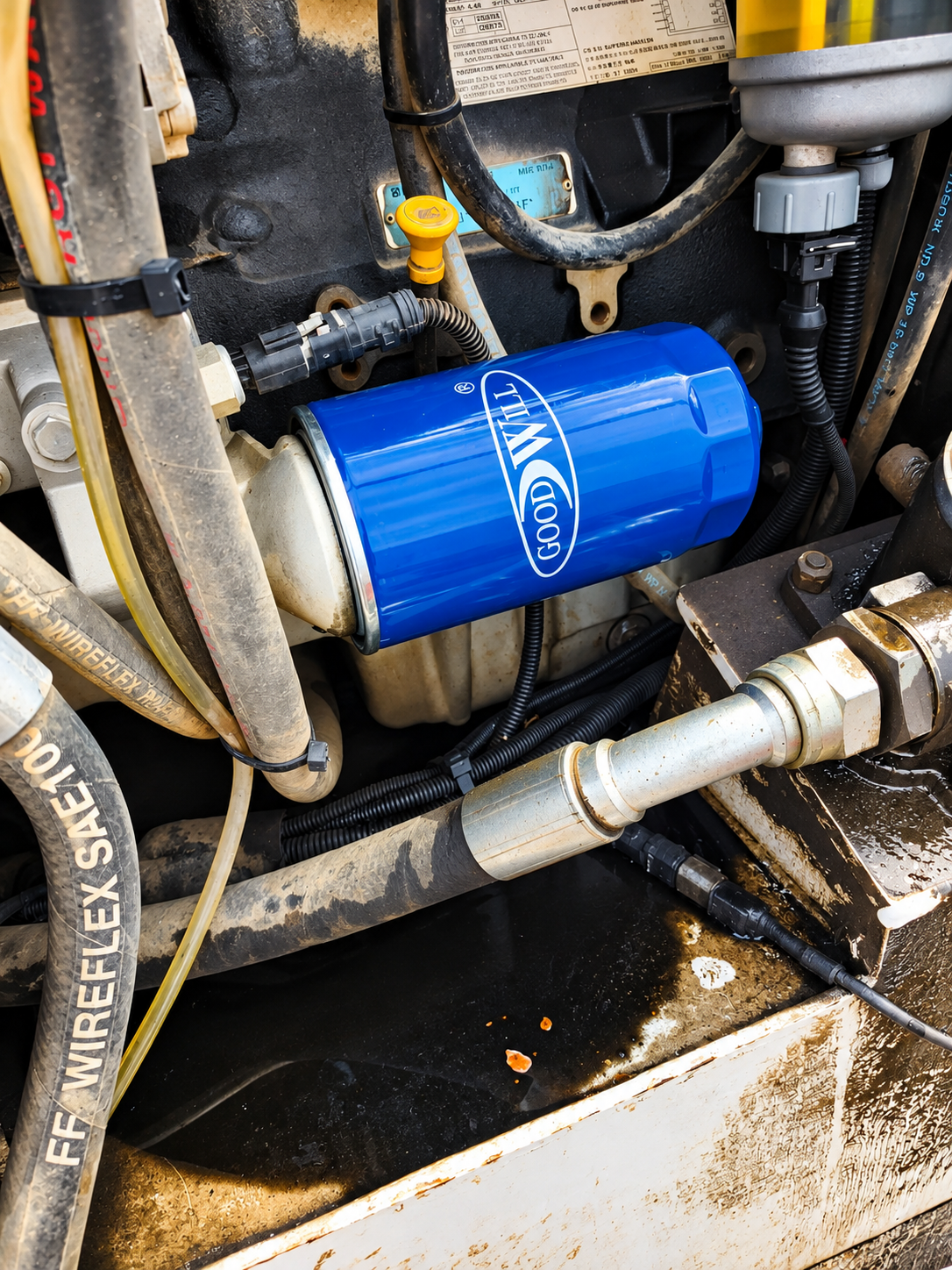

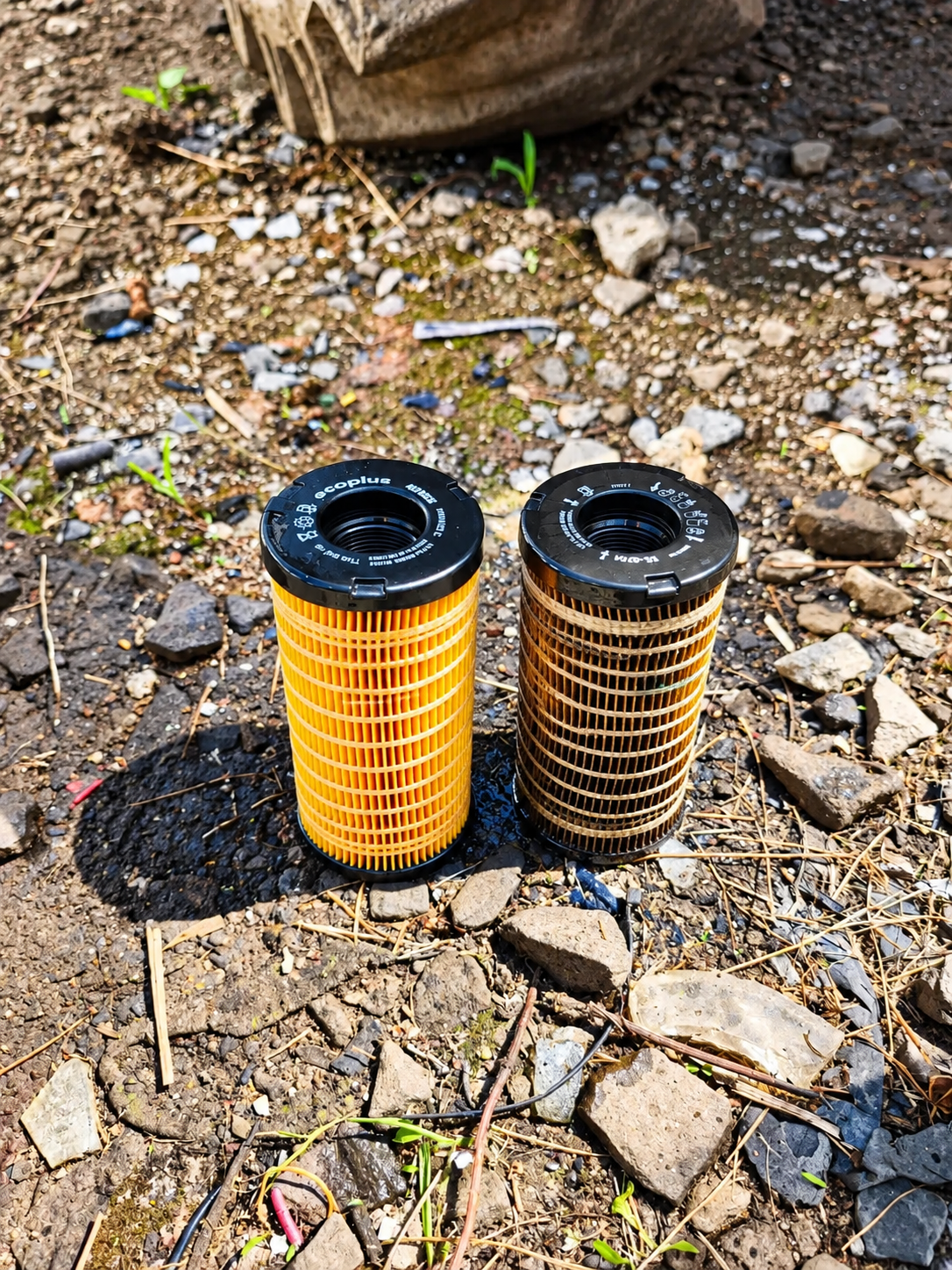

В ходе ремонта менялись рабочие жидкости и фильтры. На фотографиях хорошо видно состояние снятых фильтрующих элементов и новых деталей перед установкой. По внешнему виду снятого фильтра можно оценить степень его загрязнения, однако делать вывод о причине конкретной неисправности только по фильтру неправильно — он является лишь одной частью общей диагностической картины.

Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки
Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки

6. Ходовая часть и другие эксплуатационные узлы

Работы проводились и в зоне ходовой части. Часть элементов была заменена. Детализировать каждую позицию в данном материале нет необходимости; важнее сам подход к ремонту.

После длительной эксплуатации проверка ходовой части не должна ограничиваться только очевидно неисправным элементом. Оцениваются соединения, наружные повреждения, наличие люфтов, состояние соседних узлов и следы утечек.

После сборки контроль продолжается уже в движении. Именно поэтому окончательная оценка ремонта ходовой части выполняется не на стоящей машине, а во время испытаний.

8. Очистка после основных ремонтных операций

На фотографиях ремонта заметно много масла, пыли и эксплуатационных загрязнений. Это нормальный вид техники в середине ремонтного процесса.

Во время работ снимаются фильтры, разъединяются соединения, сливаются технические жидкости, демонтируются и устанавливаются агрегаты. Если проводить окончательную мойку до завершения этих операций, значительную часть работы придётся повторять.

Поэтому логичная последовательность выглядит так:

предварительная подготовка → приёмка → дефектовка → ремонт → замена жидкостей и фильтров → очистка → испытания → подготовка к отгрузке.

Очистка в данном случае имеет не только эстетическое значение. После удаления старых загрязнений проще заметить свежие следы масла или другой рабочей жидкости и проверить герметичность обслуженных соединений.

Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки
Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки

9. Испытания после ремонта

После завершения механических и сервисных работ обе машины прошли проверку. Для подобной техники недостаточно убедиться, что двигатель запускается, а на месте ремонта нет видимой течи. Необходимо проверить машину в тех режимах, в которых она будет работать на объекте.

После ремонта проверялись ходовые качества машин, работа весовой системы и загрузка материалов. Испытания позволили проверить технику не только в статическом состоянии, но и под функциональной нагрузкой.

Ходовые испытания дают возможность оценить работу машины в движении после вмешательства в механические и ходовые узлы. Проверка весовой системы важна для нормальной дозировки компонентов. Испытание загрузки материалов позволяет убедиться, что рабочий цикл машины после ремонта выполняется штатно.

Одновременно контролировались обслуженные соединения и отсутствие новых утечек после запуска и работы механизмов.

10. Почему скорость ремонта была важна

В данном случае сроки имели практическое значение. Машины прибыли из Казахстана не для длительного хранения или планового восстановления «к следующему сезону». Они были нужны на действующей стройплощадке, а строительный сезон ещё продолжался.

Поэтому оперативность ремонта обеспечивалась прежде всего подготовкой процесса. Часть запчастей уже имелась на складе, часть была заказана до прибытия машин, основные направления ремонта были известны заранее, а представитель заказчика присутствовал при дефектовке и в начале работ.

Это хороший пример того, что скорость ремонта тяжёлой техники зависит не только от того, насколько быстро механик выполняет конкретную операцию. Большая часть потерянного времени возникает между операциями: ожидание дефектовки, согласования, поиска деталей, доставки комплектующих и повторного уточнения объёма работ. Чем больше этих вопросов решено заранее, тем меньше фактический простой машины.

11. Запасные части и работа отдела материального обеспечения

Для отдела снабжения такой ремонт показателен тем, что материальное обеспечение начинается до разборки техники.

Если сервисная служба заранее получает достоверную информацию о предстоящих работах, можно разделить потребность на две части: позиции, которые уже есть на складе, и детали, которые необходимо заказать к началу ремонта.

В данном случае все новые запасные части были оригинальными Fiori и поставлялись напрямую от производителя. При этом наличие складского запаса по части востребованных позиций позволило не превращать каждую замену в отдельный цикл заказа и ожидания.

Для ремонтной службы оптимальная схема выглядит так:

предварительная информация о неисправности → подготовка вероятного перечня деталей → проверка складских остатков → предварительный заказ недостающих позиций → прибытие техники → окончательная дефектовка → уточнение объёма → ремонт.

Эта схема особенно полезна в сезон, когда цена нескольких лишних дней простоя техники может быть выше, чем организационные затраты на предварительную подготовку ремонта.

12. Подготовка к отгрузке

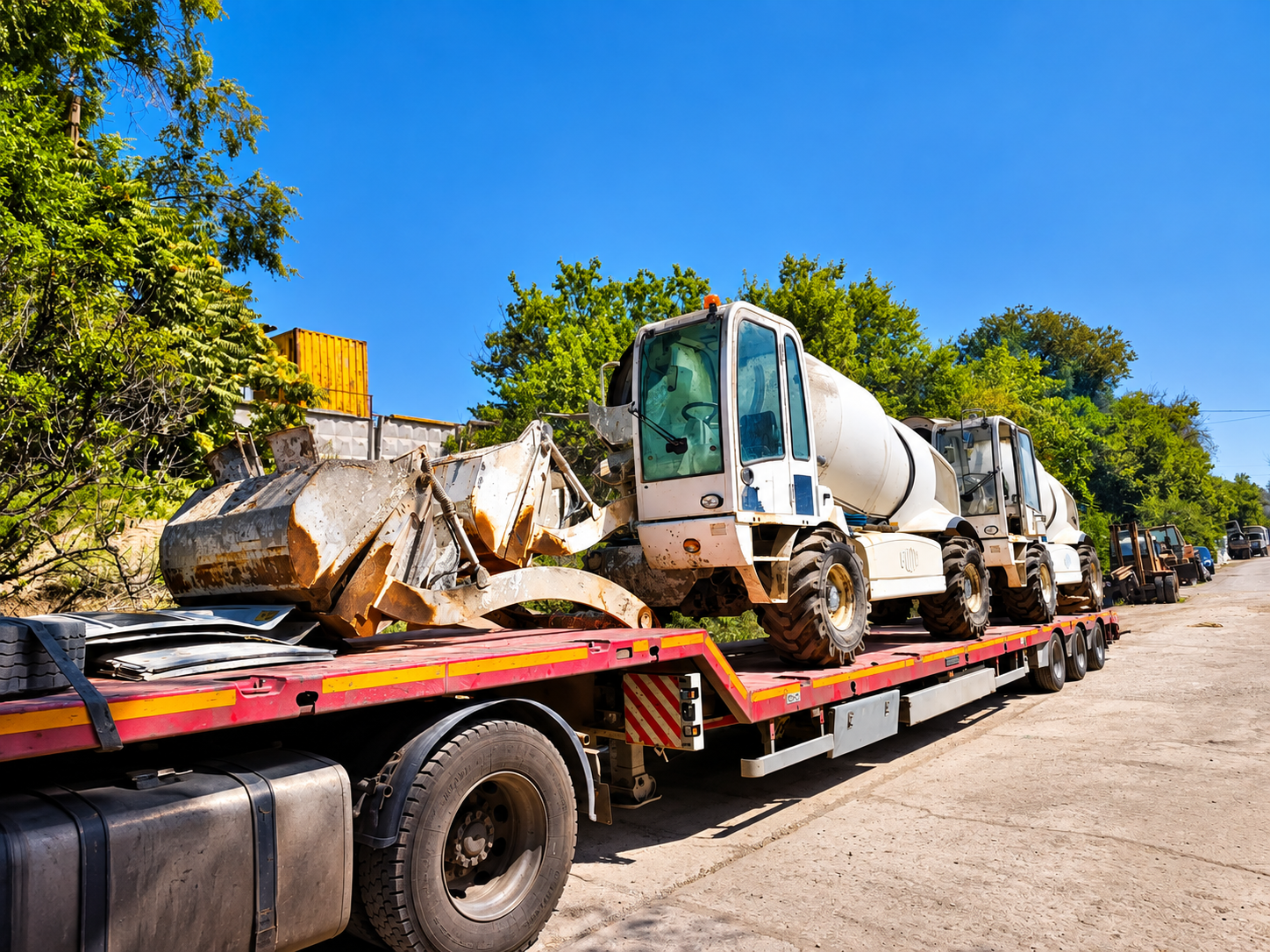

После завершения ремонта, очистки и испытаний машины были подготовлены к транспортировке.

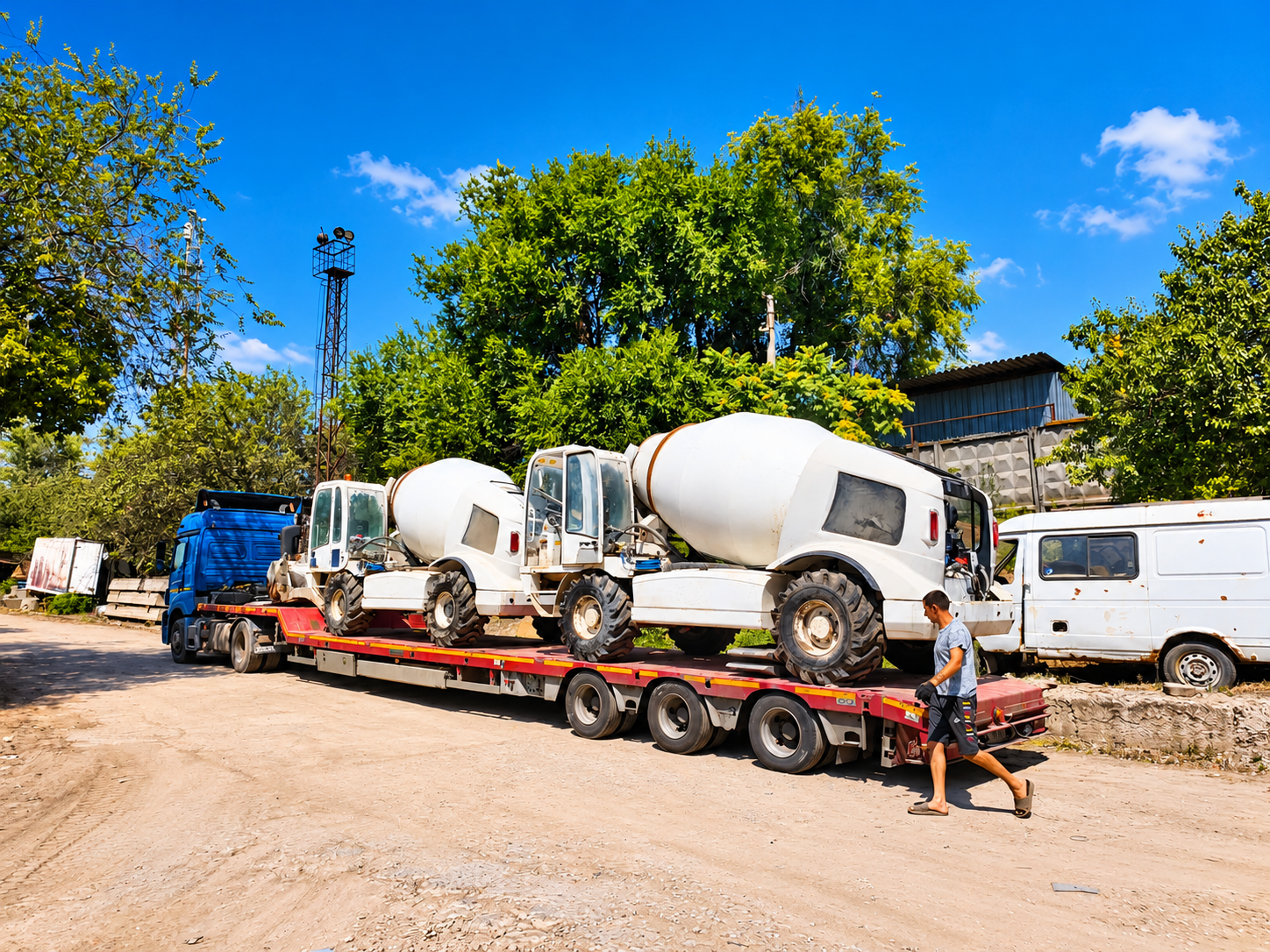

На заключительных фотографиях две Fiori размещены на трале. За этим кадром находится весь технологический цикл: предварительная подготовка, поставка запчастей, приёмка, совместная дефектовка, ремонт основных систем, обслуживание, очистка и функциональные испытания.

Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки
Ремонт двух Fiori из Казахстана: от предварительной подготовки до испытаний и отгрузки

13. Итог

Ремонт двух Fiori из Казахстана показал значение правильной организации сервисных работ не меньше, чем самой технологии ремонта.

Основные неисправности были известны до прибытия техники, поэтому сервисная служба заранее подготовила запасные части. Часть необходимых компонентов находилась на складе, остальные были заказаны заблаговременно. Все новые запасные части использовались оригинальные, с поставкой напрямую от компании Fiori.

При дефектовке и в начале ремонта присутствовал представитель заказчика. После выполнения механических и сервисных работ техника прошла испытания: проверялись ходовые качества, весовая система и загрузка материалов.

За счёт такой подготовки ремонт удалось провести оперативно, что было особенно важно в продолжающийся строительный сезон, когда обе машины требовались обратно на стройплощадке.

Для сервисных инженеров главный вывод из этого проекта прост: быстрый ремонт тяжёлой техники начинается не с момента, когда механик берёт инструмент, а значительно раньше — со сбора технической информации, подготовки запасных частей и правильной организации всего процесса.
